歷經26年推動24日動工 台電:松湖變電所擬於2029年完工

中央社記者謝怡璇台北24日電
台電今天舉行松湖超高壓變電所暨多目標大樓開工祈福典禮,宣告松湖變電所正式動工。台電表示,松湖變電所預計在2029年完工,將成為台北東區重要電力輸送節點,為港湖地區產業發展提供穩定電力。

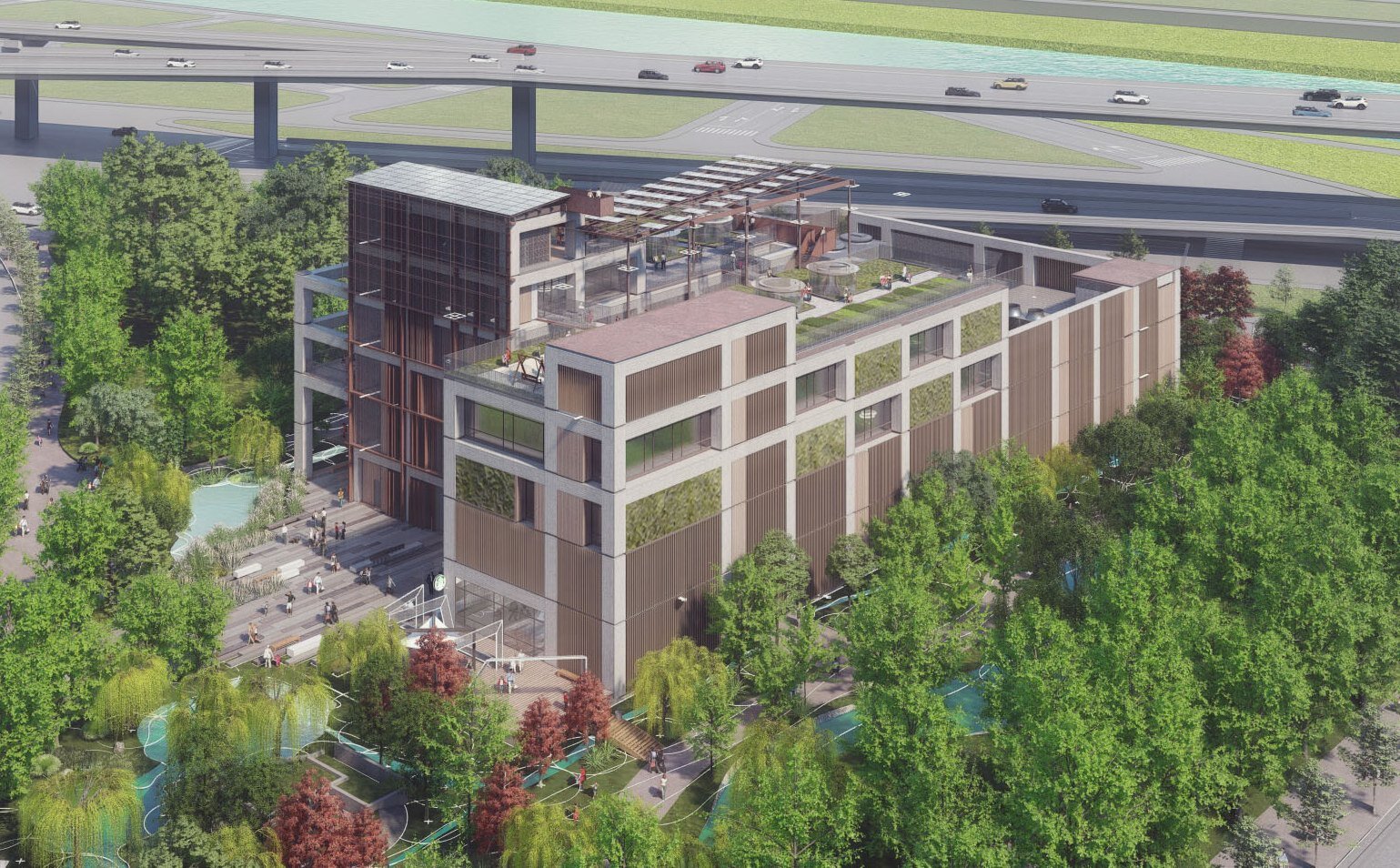

歷經26年推動24日動工 台電:松湖變電所擬於2029年完工。圖/模擬圖取自台電官網

台電透過新聞稿表示,隨「東區門戶計畫」推動與內科、南港經貿園區發展,用電需求提升,既有新北汐止變電所負載容量已飽和,因此松湖變電所將成為台北東區關鍵電力樞紐,解決港湖地區送電壅塞問題,供應港湖地區及周邊捷運松山線、民生汐止線等公共運輸所需電力,提升電網韌性及供電穩定度。

台電表示,20多年前即展開松湖變電所規劃,並於2000年奉行政院核定執行。然而松湖變電所推動過程並非一帆風順,26年來歷經4任台北市長,面對各方意見,台電持續溝通、調整規劃。2022年9月第5次都市設計審議時,變電所主體設計未獲通過,距離補件期限僅30天,台電隨即與顧問團隊投入設計修正、日夜趕工,最終如期完成補件,並於同年11月通過都市設計審議。

台電說明,為爭取民眾認同,台電舉辦逾百次溝通說明會與變電所參訪。歷經多年溝通及行政程序,台北市政府於2023年核發建造執照。為及早舒緩港湖地區供電瓶頸,台電也隨即展開臨時變電所規劃建置,並於去年底完工送電。

台電指出,松湖變電所今天正式動工,預計於2029年完工,屆時將進一步紓解既有變電所負荷,提升港湖地區供電調度彈性,逐步完成強化北東電網的重要一哩路。

台電說明,松湖變電所採地下化設計,將變電設備隱身於地底;地上層則規劃停車場、托嬰中心、日照中心及景觀花園等設施,成為兼具開放空間、景觀休憩與社會福利的多目標大樓。此外,松湖變電所也將導入電磁場即時監測設備,以科學數據建立社會信任,降低民眾對電磁場的疑慮。

台電表示,電力即城市競爭力,電力建設攸關民生產業發展,台電盼持續與台北市府及地方各界合作,加速推動如北士科變電所等電力建設,共創城市發展及穩定供電多贏。
